基礎工事の工法
基礎工事の現場では、主に2つの工法が用いられます。(1)「ベタ基礎」と(2)「布基礎」です。
(1) ベタ基礎
現在ほとんどの住宅づくりで用いられている方法です。建物の底一面を鉄筋コンクリート製の基礎で支えることにより高い安定性を実現し、地震の揺れや不同沈下に強い地盤を形成します。
また地面から上がってくる湿気やシロアリを防げることもベタ基礎のメリットであり、「防湿基礎」とも呼ばれる由来になっています。そのため建物の品質を長く保つことができますが、後述の「布基礎」と比べてコストが高まってしまう側面もあります。
(2)布基礎
建物の柱や壁といった構造部分に沿ってコンクリートを縦に打設し、“面”ではなく“線”で支えるのが「布基礎」の特徴です。なぜ「布」なのかといえば、平らに伸びるという布の性質に由来しているとされています。
布基礎のメリットは、ベタ基礎と比べてコストを低く抑えられることと、柱や壁にかかる荷重を分散できるということです。一方で湿気やシロアリ被害への耐性は高くないため、経年による影響を受けやすいという点がデメリットです。
基礎工事の工程
(1) 地縄を張ります
まずは建物が土地の中のどの部分に建つのかを示すため、縄やロープで印を付けていきます。
別名「遣り方工事」とも呼ばれます。
(2)根切りをします

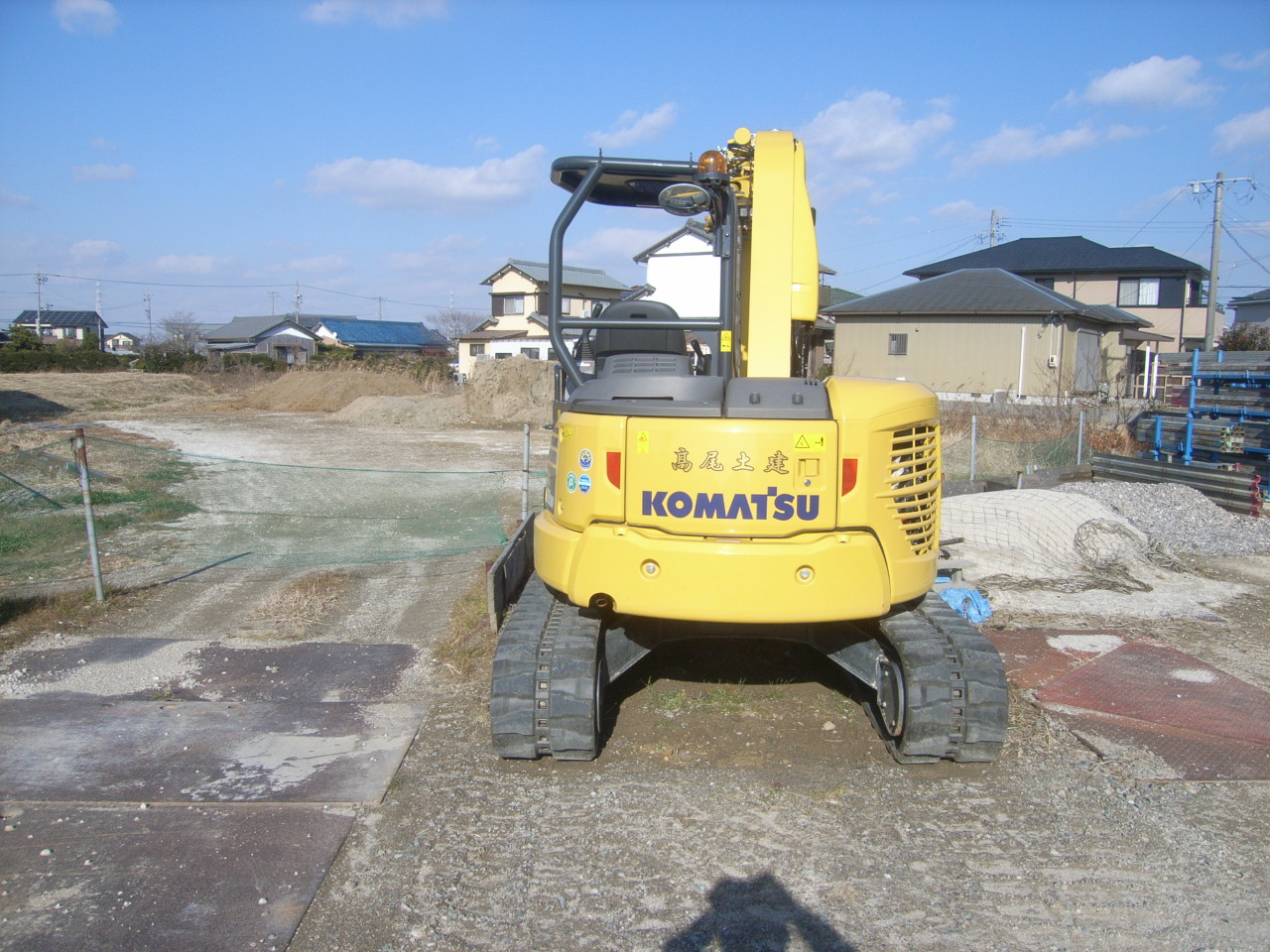

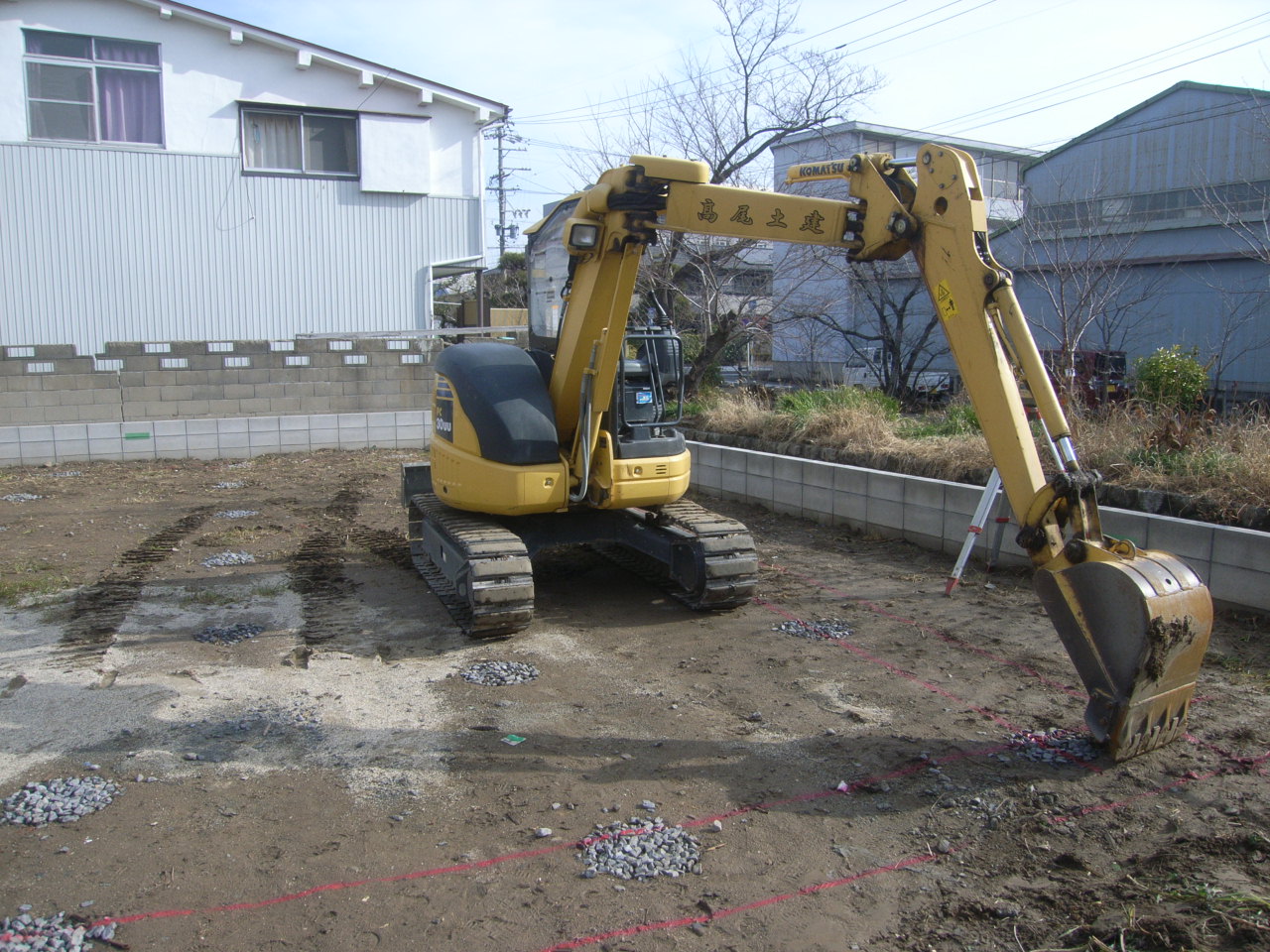

「掘削工事」ともいわれる工程で、パワーショベルなどの重機を用いて土を掘り、基礎の底部分を定めます。

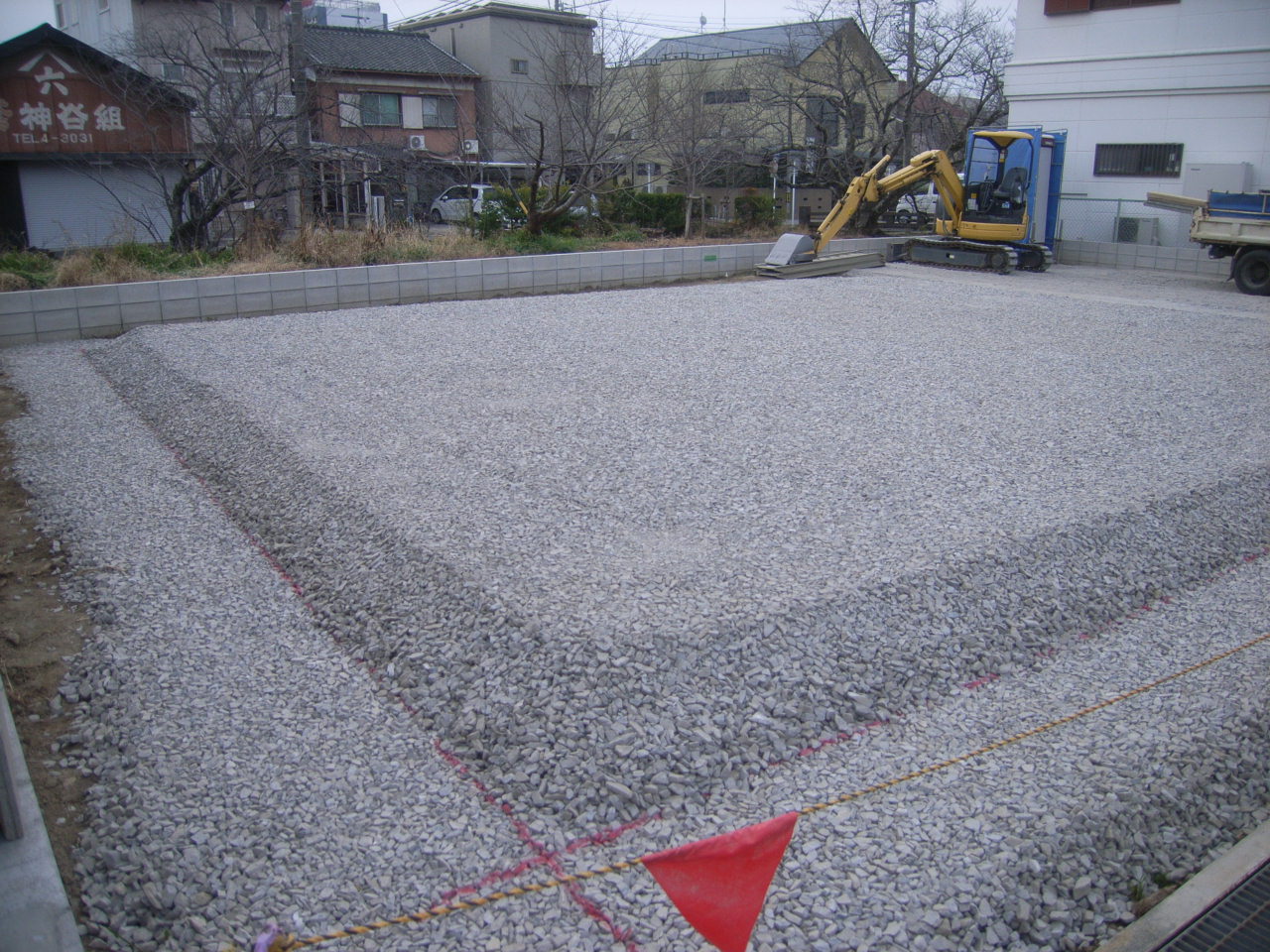

(3)砕石を入れます
細かく砕いた石、「砕石」を敷地全体にまいて、地面を転圧することで地盤を固めます。

(4)防湿シートを敷いてから捨てコンクリートを流します

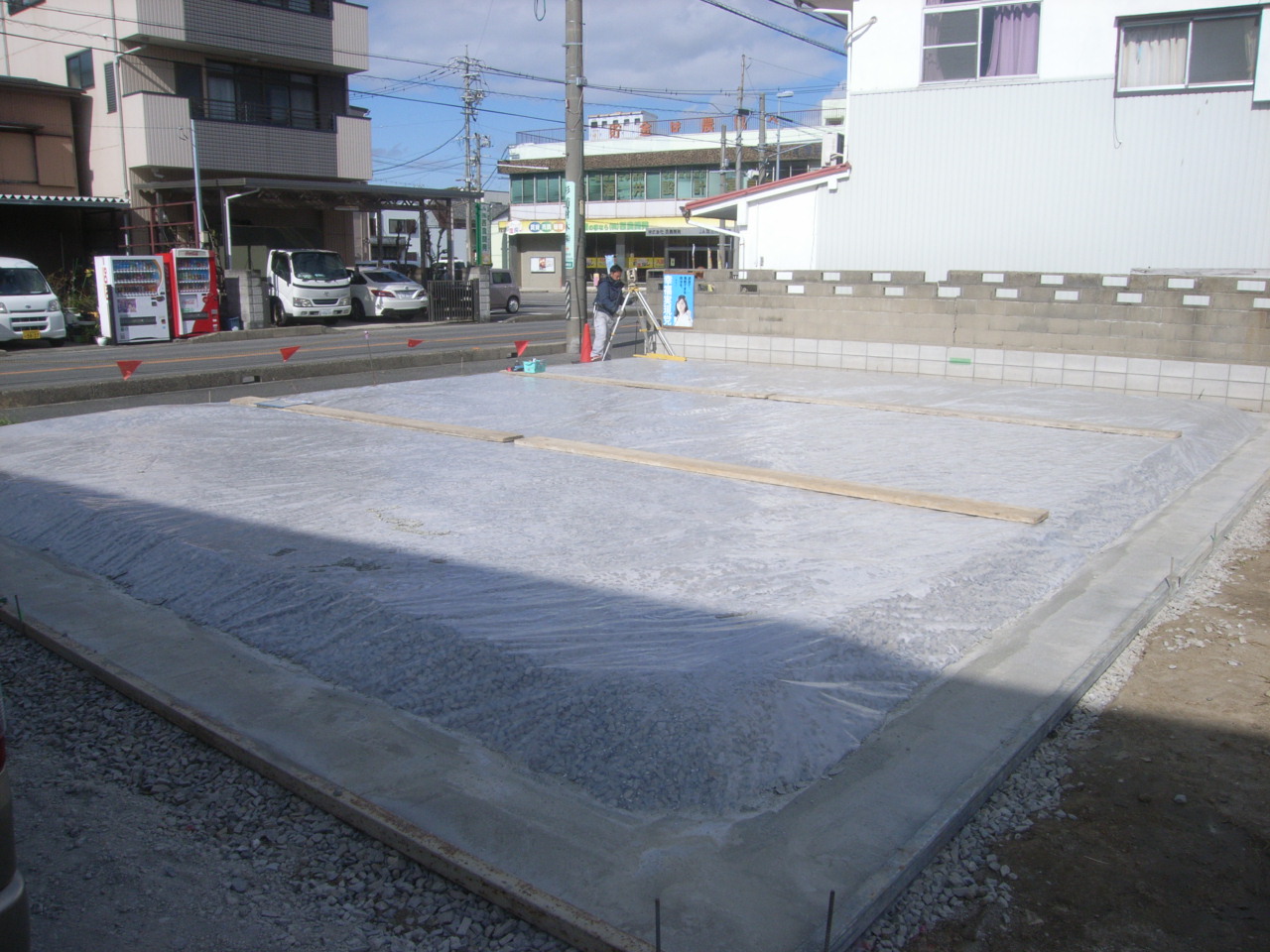

その上を「防湿シート」でおおったあと、建物の建築位置を示すためにコンクリートを流します。
コンクリートが乾けば、基準線を引く「墨出し」を行ないます。
(5)鉄筋を組みます

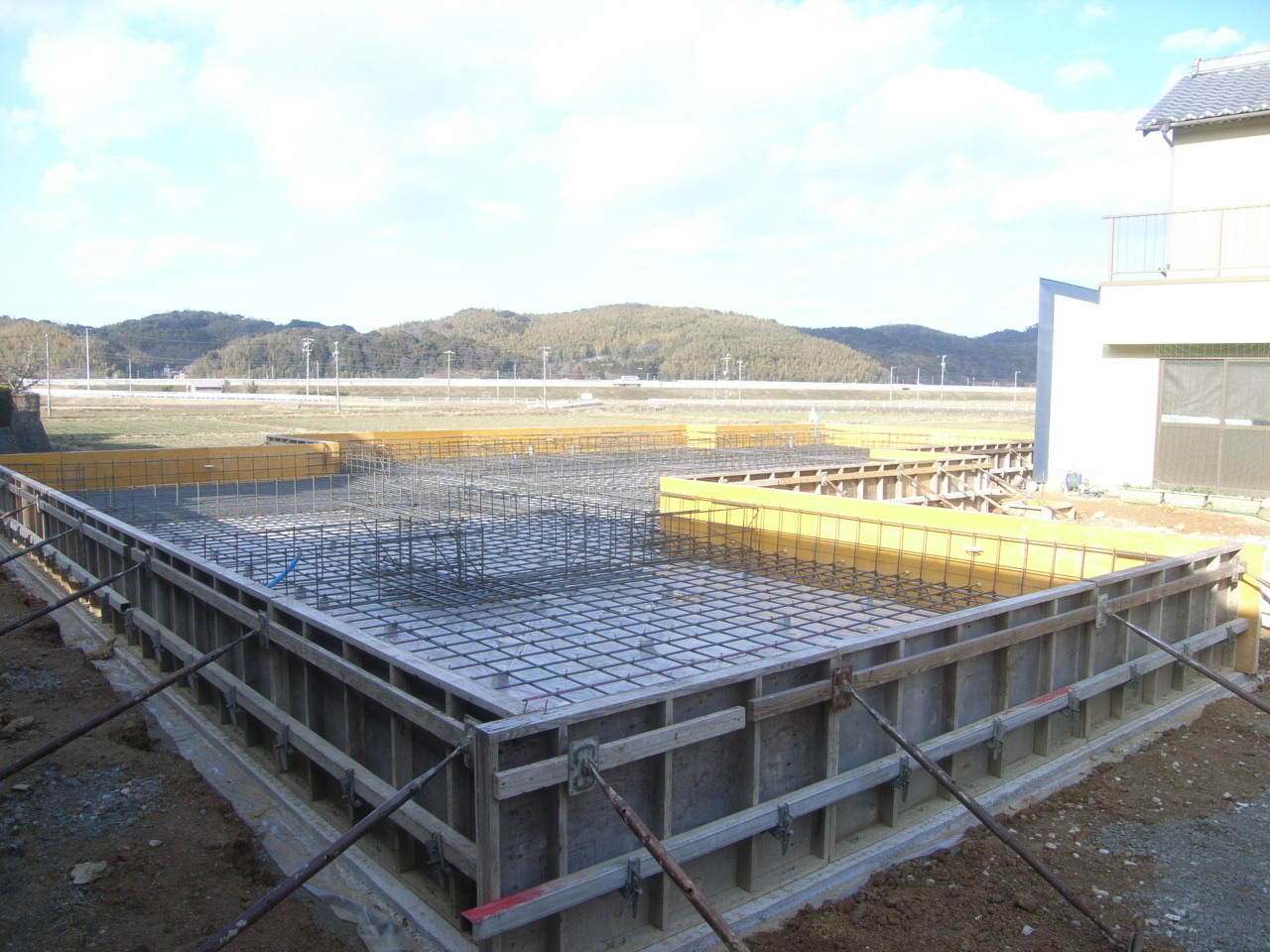

「配筋」とも呼ばれます。定められた印に沿って、鉄筋を組んでいきます。

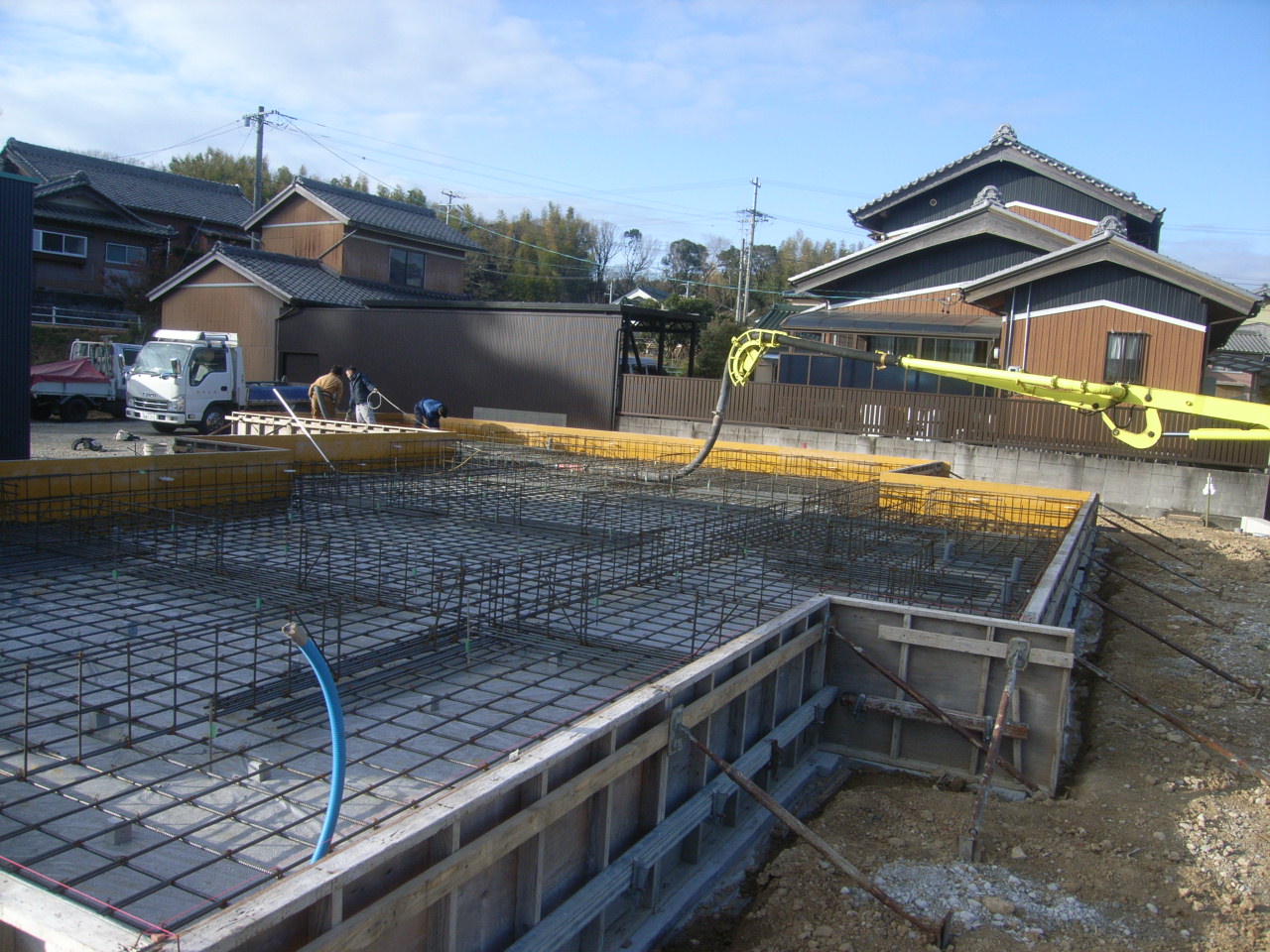

(6)ベース部分のコンクリートを打設します

基礎の外周に型枠を組んでコンクリートが漏れないようにしてから、ベース部分のコンクリートを打設していきます。
(7)基礎内部のコンクリートを打設します

ベース部分のコンクリートが乾けば、今度は内部の立ち上がり部分に型枠を組んでコンクリートを打設します。

(8)型枠を外して雑コン・仕上げを施します
コンクリートの強度が出るまで養生してから型枠を外していきます。
仕上げでは勝手口や土間、給湯器置き場といった箇所でコンクリートを打設したり、不要なコンクリートを除去したりといった作業を行なっています。
(9)基礎の完成
ようやく、基礎の完成です。全体を通して、一般的に1ヶ月半ほどの期間がかかります。
